Instandhaltung Tiefbrunnen

November 2023

Instandhaltung Tiefbrunnen, Aufräumarbeiten Vereinsheim

Bautagebuch Neubau Umkleidekabinen

August 2020

Innenausstattung

Juli 2020

Edelputz, Außenanlage

Juni 2020

Edelputz

Mai 2020

Außenanlage, Fensterbänke

April 2020

Außenanlage, Fliesen ausfugen

März 2020

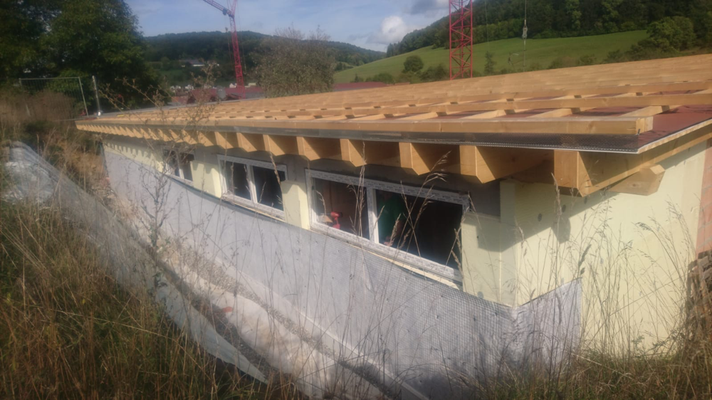

Fliesen verlegen, Außenputz

Februar 2020

Elektroinstallation, Fliesen, Decke verputzen

Januar 2020

Estrich, Installation Heizung

Dezember 2019

Gastank, Strom, Wasserleitung, Estrich

November 2019

Sanitärinstallation

Oktober 2019

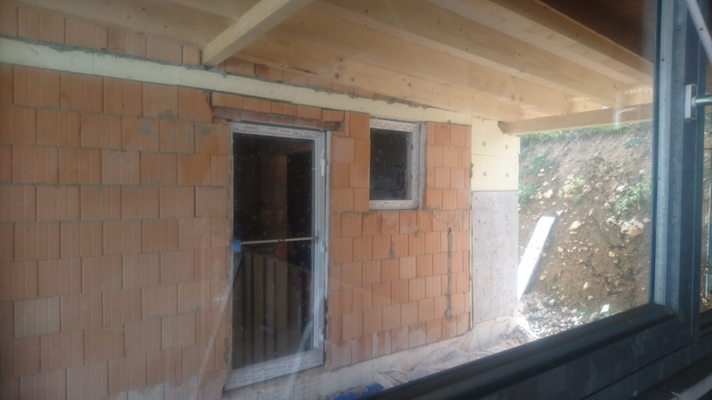

Außenisolation fertigstellen, Balken streichen, Zwischensparrendämmung, Außenputz anbringen, Dachrinne montieren

September 2019

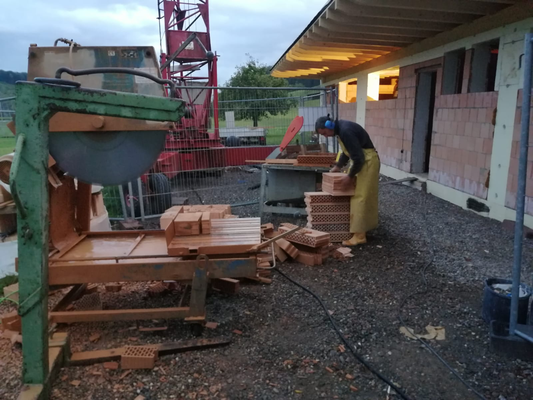

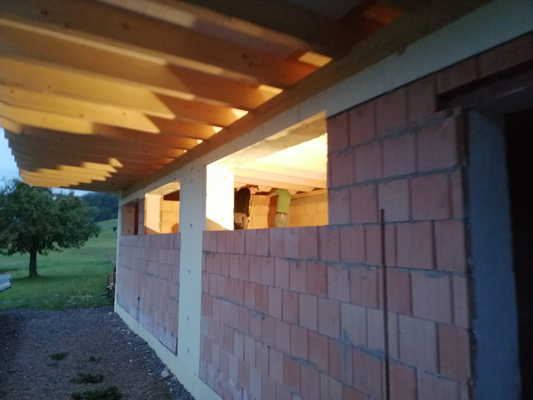

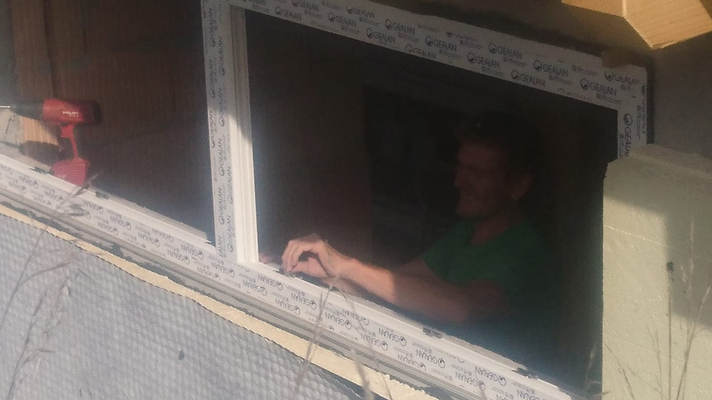

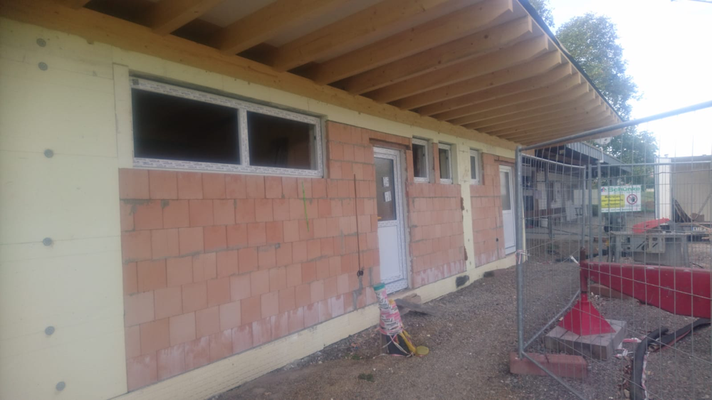

Weiter geht's, Dach aufrichten, Giebel mauern, Fenster einbauen

Juli 2019

Die letzten Rohbauarbeiten sind im Gange

19.06.2019: Spenden

Der aktuelle Spendenbarometer liegt bei 57% Zielerreichung. Es fehlen noch Spenden. Weitere Infos unter Rubrik Kabinen-Neubau Sponsoren/Spenden. Sei dabei und unterstütze uns!

Juni 2019: Die letzten Maurerarbeiten sind im Gange

März/April 2019: Planungen sind fertig, es geht weiter

In der ersten Aprilwoche wird die Betonwand geschalt und betoniert. Ab KW15 ist wieder Eingenleistung mit Maurerarbeiten angesagt, wird freuen uns auf eure Unterstützung.

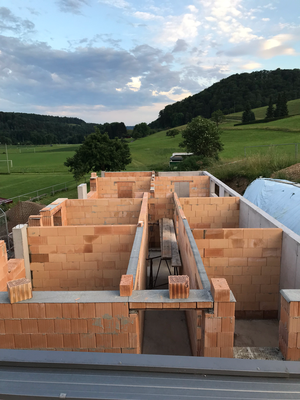

Die Betonarbeiten sind fertiggestellt, der nächste Arbeitseinsatz ist in Planung, dann heißt es Stein auf Stein...



Februar 2019: Raus aus der Auszeit. Die Planungen für das Betonieren der Wände sind im Gange

Oberbürgermeister Dr. Philipp Frank besuchte Anfang Februar die Baustelle.



Dezember 2018: Bodenplatte betonieren


November 2018: Ausgraben Fundament, Abwasserleitungen verlegen, Rollkies verteilen, Bodenplatte isolieren, Armierung binden, Elektroleerrohre verlegen, Fundament betonieren

Oktober 2018: Aushub, Baustrasse, Schnurrgerüst, Kran stellen, Ausmessen

22.10.2018 Beginn Aushub



27.09.2018 Erhalt des Roten Punktes



07.09.2018 Baufreigabe durch den Badischen Sportbund Freiburg



17.08.2018 Erhalt der Baugenehmigung

Wir müssen noch einen Nachtrag machen, dann erhalten wir den roten Punkt.



30.06.2018 Einreichung des Antrages für die Förderung beim Badischen Sportbund



29.06.2018 Unterschrift und Abgabe des Bauantrags



13.06.2018 Endplanungen für den Bauantrag



25.05.2018 Klärung der letzten Details



30.03.2018 Planung steht



03.02.2018 Erste Entwürfe

Die ersten Entwürfe sind gemacht, nun geht es in die engere Auswahl und in die detaillierten Planungen.



17.01.2018 der Neubau ist in Planung

mögliche Entwürfe werden gezeichnet



24.12.2017 - Info-Schreiben

Liebe Helferinnen,

Liebe Helfer,

Liebe Mitglieder,



im September 2017 haben wir euch einen Flyer über unser Bauprojekt, Neubau von Umkleidekabinen, zukommen lassen. Aufgrund von zahlreichen Rückmeldungen auf diesen Flyer haben wir uns dazu entschlossen, dass wir dieses Großprojekt angehen möchten.

Letzten Montag war es dann endlich soweit, der Gemeinderat hat unseren Zuschuss in den Haushalt 2018 aufgenommen.

Somit kann es losgehen!



Was ist denn genau geplant?

Neubau von Umkleidekabinen mit Duschen, Schiedsrichterumkleide, Technikraum, Damen-WC und Herren-WC.



Im neuen Jahr werden wir an die detaillierten Planungen gehen und versuchen so schnell wie möglich den Bauantrag zu stellen, damit wir im Frühjahr/Sommer 2018 beginnen können.



Sobald wir weitere Informationen haben, werden wir euch diese zukommen lassen.



Vielen Dank für eure Unterstützung, wir zählen auf euch!



Wir wünschen euch frohe Weihnachten und einen guten Rutsch in ein „baureiches“ Jahr 2018.



Eure Vorstandschaft des SV Krenkingen 1950 e.V.

Florian Maier


19.12.2017 - Zuschuss wurde genehmigt und fließt in den Haushalt 2018 mit ein

Weitere Infos folgen...


05.11.2017 - Baukosten für die Haushaltungsplanung wurden eingereicht

Die endgültige Entscheidung fällt wohl am 18.12.2017


Oktober 2017- Präsentation vor Verwaltungs- und Sozialausschuss Stadt Waldshut-Tiengen


19.10.2017 - Rückmeldung Flyer Unterstützung Bauprojekte



Über 50 Freiwillige Helfer haben sich mit über 1000 Stunden für den Bau der Umkleidekabinen zur Verfügung gestellt. Vielen Dank dafür. Am 16.10.2017 wurden dem Sozial- und Verwaltungsausschuss der Stadt Waldshut-Tiengen die Bauprojekte präsentiert. Bis Ende November/Anfang Dezember können wir mit einer Rückmeldung rechnen, bis dahin heißt es Daumen drücken!



Frühester Startschuss ist im Frühjahr


Dezember 2016 - Erste Gespräche mit OB Dr. Philipp Frank bezüglich Unterstützung Neubau von Umkleidekabinen mit sanitären Anlagen
